Installations de chantier

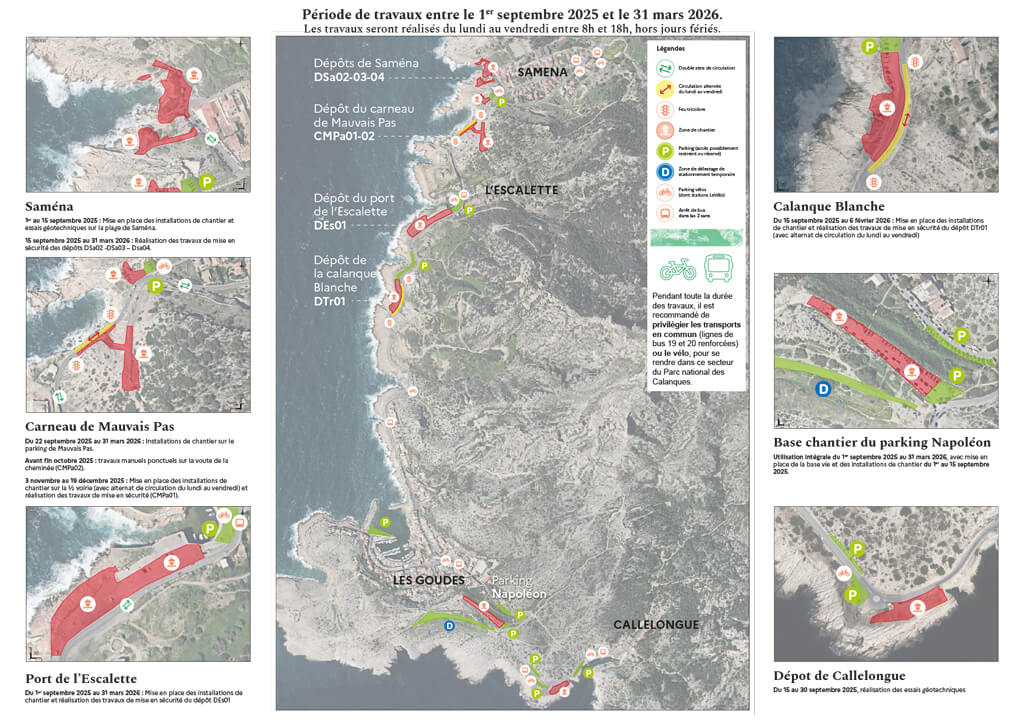

Carte détaillant les emplacements des dépôts concernés et les installations de chantier prévues entre septembre 2025 et mars 2026 sur les secteurs de Saména, l’Escalette, les Goudes et Callelongue.
Cliquer sur la carte pour la télécharger en haute définition (PDF – 1 Mo)

Lors de la première période de travaux (septembre 2025 – mars 2026), les dépôts faisant l’objet d’une mise en sécurité sont localisés entre Saména et la calanque des Trous, à l’exception du vallon de l’Escalette qui sera traité lors de la 2ᵉ période de travaux.

Des installations de chantier à proximité immédiate des zones de travaux sont nécessaires pour le stationnement des engins de chantier, les installations de décontamination des intervenants, le stockage des matériaux nécessaires aux travaux… Elles seront installées dans la mesure du possible sur les parkings les plus proches et/ou sur une voie de circulation pour certains dépôts. Dans ces cas, une circulation alternée sur une seule voie sera mise en place du lundi au vendredi.

Par ailleurs, les parkings Napoléon et du port de l’Escalette seront mobilisés pour la mise en place de la base vie du chantier et des installations mutualisées (pont-bascule pour la pesée des camions avant évacuation des scories, tente de confinement pour éviter les envols de poussières lors du déchargement des aspiratrices…).

La deuxième période de travaux (septembre 2026 – mars 2027) concernera principalement les dépôts localisés entre les Goudes et Callelongue. La localisation des installations de chantier associée sera publiée avant l’été 2026.

Attention

Durant les 2 périodes de travaux, les zones de stationnement résiduelles seront limitées sur ce secteur et les conditions de circulation perturbées par les alternats de circulation mis en place. Il est donc recommandé aux usagers non-résidents du secteur de privilégier les transports en commun.

Pendant toute la période de travaux, l’offre de transport de la RTM est renforcée. Plus d’informations sur le site rtm.fr.
