Toutes les actualités

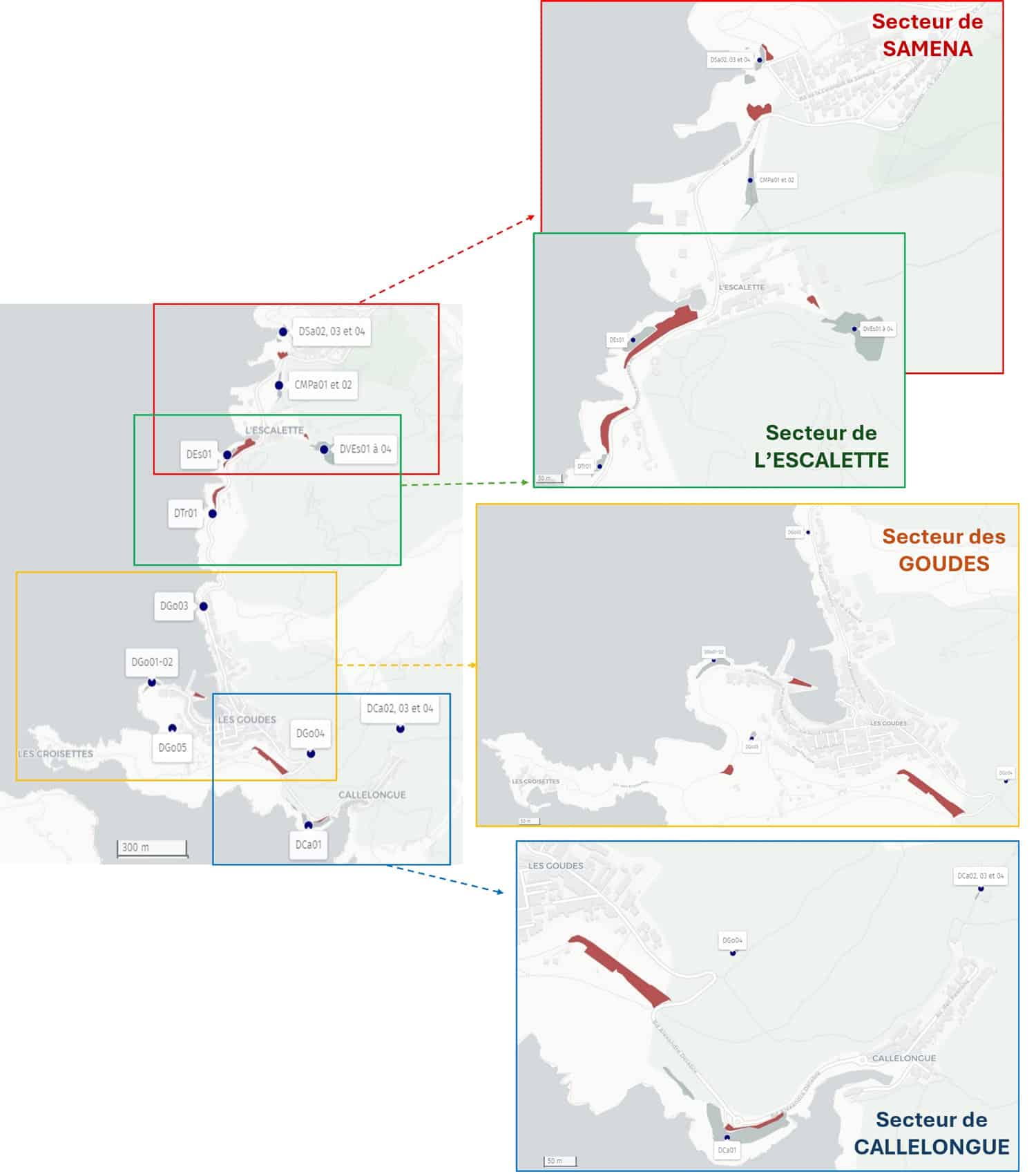

Actualités par secteurs

Dépôts DSa02, DSa03, DSa04 et CMPa01-02

12/10/2026 : Reprise des travaux de génie civil au droit de la calanque de Saména (DSa03)

24/04/2026 : Finalisation de l’escalier en pierres permettant l’accès à la calanque de Saména

09/04/2026 : Mise en place du dispositif de confinement provisoire des scories sur l’ouvrage DSa03

02/04/2026 : Remise en place des glissières de délimitation routière en contrebas du carneau de Mauvais Pas

23/03/2026 : Retrait du merlon de protection et remplacement des matériaux de la plage

18/03/2026 : Retrait de la rampe d’accès créée pour accéder au carneau de Mauvais Pas

16/03/2026 : Démarrage de l’escalier en pierres entre les restanques de l’ouvrage DSa03

12/03/2026 : Début de l’évacuation du dépôt DSa04

09/03/2026 : Remise en place de l’alternat de circulation sur le secteur de Mauvais Pas pour finaliser l’intervention sur le carneau

02/03/2026 : Mise en place temporaire d’une installation de chantier au droit de l’aire de retournement de Mauvais Pas

16/02/2026 : Début de l’aspiration des scories du dépôt DSa02

27/01/2026 : Début de réalisation du parement en pierres sur les 2 premières rangées de murs préfabriqués du dépôt DSa03

05/01/2026 : Remise en place d’une circulation alternée en semaine (du lundi au vendredi) au niveau de Mauvais Pas pour finaliser l’évacuation des scories au droit de l’ancien carneau.

19/12/2025 : Retrait de l’alternat de circulation au niveau de Mauvais Pas pendant les vacances scolaires.

04/12/2025 : Démolition de la coque béton et reprise des terrassements et évacuations de scories

27/11/2025 : Pose des premiers murs préfabriqués.

03/11/2025 : Mise en place d’une circulation alternée en semaine (du lundi au vendredi) au niveau de Mauvais Pas pour réaliser l’évacuation des scories éparses de part et d’autre du carneau.

27/10/2025 : Mise en place des dispositifs de répulsion des chauves-souris sur la cheminée de Mauvais Pas et rebouchage des trous dans la voute.

13/10/2025 : Démarrage des opérations de terrassement sur le dépôt DSa03.

06/10/2025 : Dépose des enrochement et création du merlon de protection en bordure de plage en préalable aux opérations de terrassements sur le dépôt DSa03.

15/09/2025 : Les travaux de mise en sécurité des dépôts de la calanque débutent avec les 2 premières semaines consacrées aux travaux préparatoires (débroussaillage, désamiantage, retrait des aménagements existants…) et se poursuivront jusqu’à fin mars 2026.

Consulter la page dédiée aux dépôts de Saména n°2 à 4

Dépôts DEs01, DTr01 et DVEs01 à 04

Le port de l’Escalette sera partiellement rendu indisponible du 1er septembre 2025 à fin avril 2026 pour les besoins du chantier. Les travaux sur ce secteur concernent la mise en sécurité des dépôts DEs01 et DTr01.

26/10/2026 : Désamiantage du vallon de l’Escalette.

05/10/2026 : Démarrage des opérations de débroussaillage sur le vallon de l’Escalette.

25/09/2026 :

  • Au port de l’Escalette (dépôt DEs01), poursuite des travaux de maçonnerie avec la réalisation du parement en pierre.
  • Au vallon de l’Escalette (dépôts DVEs01 à 04), finalisation des aménagements des voies d’accès aux différents dépôts de scories nécessaire à la réalisation des travaux de mise en sécurité.

18/09/2026 : Au port de l’Escalette (dépôt DEs01), reprise des travaux de maçonnerie avec la réalisation du parement en pierre.

16/09/2026 : Au vallon de l’Escalette (dépôts DVEs01 à 04), aménagement des voies d’accès aux différents dépôts de scories afin de permettre la réalisation des travaux de mise en sécurité des dépôts de scories.

15/09/2026 : Reprise des travaux de maçonnerie sur le dépôt DEs01

01/09/2026 : Mise en place des installations de chantier sur le port de l’Escalette

07/04/2026 : Mise en place des enrochements et de la couverture en éboulis sur l’ouvrage DEs01

02/04/2026 : Remise en état du parking de la calanque Blanche restitution au public.

23/03/2026 :

  • Sécurisation de la zone de travaux du dépôt DTr01 et retrait des installations de chantier associées pour libération du parking de la calanque Blanche.
  • Aménagement de la zone de stationnement en tête du dépôt DEs01

16/03/2026 : Interruption des travaux du dépôt DTr01 pour renforcer les équipes de travaux sur DEs01 et DSa03.

03/03/3036 : Mise en place du dispositif de confinement sur le dépôt DEs01

29/01/2026 : Réalisation des premiers enrochements liaisonnés dur le dépôt DTr01 Nord

15/01/2026 : Réalisation des bêches d’ancrage des dépôts DTr01

07/01/2026 : Renforcement du tronçon de mur conservé sur le dépôt DEs01

06/01/2026 : Mise en place des premiers murs préfabriqués sur le dépôt DEs01.

05/01/2026 : Remise en place d’une circulation alternée en semaine (du lundi au vendredi) au niveau de la calanque Blanche.

19/12/2025 : Retrait de l’alternat de circulation au niveau de la calanque Blanche pendant les vacances scolaires.

08/12/2025 : Mise en place de l’alternat de circulation au niveau de la calanque Blanche et démarrage des travaux sur le dépôt DTr01

20/10/2025 : Création de l’assise du mur de l’Escalette.

13/10/2025 : Sur le parking de la calanque Blanche, l’emprise de l’installation de chantier est augmentée à sa taille définitive pour permettre le stockage des matériaux (enrochements notamment).

22/09/2025 : La mise en place des installations de chantier sur le secteur de la calanque Blanche sera effectuée à partir du 23 septembre.

Consulter les pages dédiées :

Dépôts DGo03, DGo04, DGo01-02, DGo05 et parking Napoléon

Le parking Napoléon sera dédié dans sa quasi-intégralité à la base vie du chantier. À l’exception d’une vingtaine de places de stationnement maintenues à l’entrée du parking, celui-ci sera donc globalement indisponible au stationnement à compter du 1er septembre 2025 jusqu’à fin avril 2026.

12/11/2026 : Démarrage des travaux de terrassement des dépôts DGo01-02.

04/11/2026 : Mise en place des installations de chantier au droit des dépôt DGo01-02 et mise en place des interdictions de stationner sur la rue Pelaprat en vue du démarrage des travaux.

01/09/2026 : Mise en place des installations de chantier sur le parking Napoléon

27/04/2026 : Démontage de la base-vie

20/04/2026 : Démontage de la tente de confinement

06/10/2025 : Finalisation de la tente de confinement et création de la zone de stockage temporaire des scories.

29/09/2025 : Début de l’installation de la tente de confinement.

Consulter les pages dédiées :

Dépôts DCa01 et DCa02 à 04

À l’exception de ces essais ponctuels, le secteur de Callelongue ne sera pas concerné par la réalisation de travaux avant septembre 2026.

14/10/2026 : raccordement du réseau AEP dévoyé à l’entrée de Callelongue

12/10/2026 : démarrage des travaux de purge des scories des dépôts DCa02-03-04

25/09/2026 :

  • Au sud du dépôt, dévoiement du réseau d’eau potable terminé. Le raccordement sera réalisé prochainement. Démarrage des opérations de terrassement.
  • Au nord du dépôt, poursuite des retraits de scories à l’aide d’une aspiratrice, des travaux de terrassement à la pelle mécanique et des opérations avec une grue. Évacuation des scories par camions.

16/09/2026 : Au sud du dépôt, dévoiement du réseau d’eau potable et réalisation des travaux préparatoires au chantier (ramassage des déchets, retrait des équipements présents sur la zone…).

15/09/2026 : Au nord du dépôt, retrait de scories à l’aide d’une aspiratrice, terrassement à la pelle mécanique, utilisation d’une grue et évacuation par camions des scories.

01/09/2026 : mise en place des installations de chantier au niveau du belvédère de Callelongue

06/10/2025 : L’intervention sur le secteur de Callelongue est terminée pour cette première période de travaux.

29/09/2025 : Les essais au droit du dépôt DCa01 seront achevés cette semaine et les installations de chantier associées seront démontées à l’issue.

15/09/2025 : Début des essais au droit du dépôt DCa01 pour une durée de 15 jours.
